能源新篇章:永德共享储能电站成功完成黑启动试验,为电网安全注入“强心剂”

发布时间: 2026-04-13

从“被动救援”到“主动出击”,储能电站正成为电网应急保障体系中的关键角色。


近日,位于云南省永德县忙腊村的永德共享储能电站成功完成站级黑启动试验,标志着这座150MW/300MWh的储能电站具备了在极端情况下自主启动并恢复供电的能力,为区域电网安全增添了重要砝码。



什么是黑启动?电网的“心脏起搏器”

RelyEZ

电力系统黑启动,指的是在整个电网因故障停运后,不依赖外部电网支持,通过具有自启动能力的电源,逐步恢复供电的过程。如同心脏骤停后的除颤复苏,黑启动是电网安全防御体系的最后一道防线。


传统上,这一角色主要由水电站、燃机电站承担。而如今,电化学储能电站凭借其快速响应、灵活控制的优势,正成为黑启动的新选择


永德共享储能电站的黑启动能力,意味着即使在全市电网瘫痪的最坏情况下,电站也能自我唤醒,并逐步恢复周边电网供电。



项目概况:立足深山,赋能电网

RelyEZ

永德共享储能项目是区域内重点建设的储能电站,装机规模达150MW/300MWh,相当于可同时为数万户家庭供电。


电站采用先进的磷酸铁锂储能技术路线,采用60套GridUltra5016 液冷储能电池舱,30套额定功率为5000kW变流升压舱和1套GridHub EMS能量管理系统。这些设备如同电站的“神经中枢”,精确控制着电能的储存与释放。

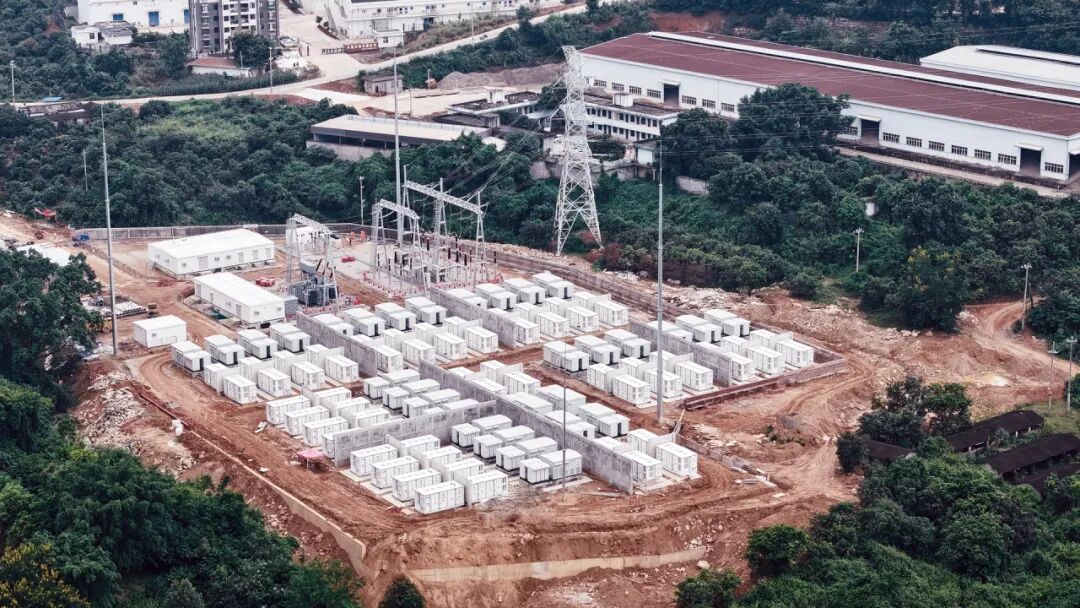

永德共享储能电站



技术揭秘:黑启动如何实现?

RelyEZ

  • 黑启动路径设计

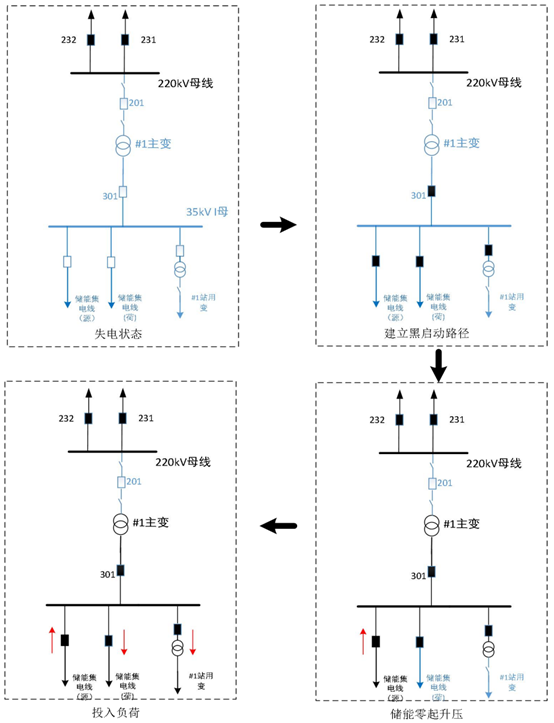

永德共享储能电站的黑启动路径经过精心设计:#1~#5集电线储能系统→35kV I母→主变低压侧→站用变负荷,形成完整的内部供电回路。第六条集电线则作为模拟负荷,验证系统的带载能力。




  • 关键技术:VSG构网技术

本次黑启动的核心在于采用了VSG(虚拟同步发电机)技术。与传统跟网型变流器不同,VSG技术让储能变流器模拟同步发电机的运行特性,具备自主建立电压和频率的能力,如同在电网空白画布上描绘出第一笔。试验中,储能变流器以2%额定电压/秒的斜率缓慢升压,避免了对变压器的冲击,平稳地建立起35kV母线电压。


  • 全过程安全可控

黑启动试验设置了严密的安全措施。试验前,电站与电网完全隔离,确保不会意外向电网反送电;重要控制系统的UPS电源保障了全站停电期间的持续供电;全方位的风险预案覆盖了可能出现的各种异常情况。


  • 试验过程:从“全黑”到“点亮”的完美跨越

  1. 试验开始,电站与主网断开,进入“全黑”状态;

  2. 站用电切换至UPS供电,确保控制系统不断电;

  3. EMS系统下发指令,5条集电线的储能变流器进入VSG模式;

  4. 黑启动指令下达,变流器开始零起升压;

  5. 35kV母线电压平稳升至额定值,频率稳定在50Hz;

  6. 站用电成功切换回站内自供电,空调、照明等负荷逐步恢复;

  7. 第6条集电线作为模拟负荷成功并网,系统稳定运行。


在整个过程中,电压和频率波动均控制在允许范围内,通过历时58秒的系统调控实现整站电压稳定,成功验证了储能电站黑启动的可行性、可靠性,并使站内照明及设备全部恢复正常状态。



重要意义:电网安全的新篇章

RelyEZ

永德共享储能电站黑启动试验的成功,具有多重重要意义:


  • 提升电网韧性:为区域电网提供了可靠的“启动电源”,极大缩短了大停电后的恢复时间。

  • 清洁能源转型:相较于传统水火电厂的黑启动,储能电站无排放、响应快,符合绿色电网发展方向。

  • 技术示范效应:为云南区域内同类储能电站的黑启动提供了完整的技术方案和实践经验。

  • 应急保障升级:在自然灾害等极端情况下,可快速恢复重要负荷供电,提升社会应急能力。


随着新能源占比不断提高,电网的稳定运行面临新挑战。储能电站的黑启动能力,不仅是一项技术突破,更是构建新型电力系统的重要支撑。


永德共享储能电站的成功实践证明,电化学储能正在从简单的“充电宝”角色,向电网稳定运行的“守护者”升级。未来,远信储能将持续推动黑启动技术在更多项目中落地应用,为筑牢电网安全防线贡献坚实力量。
